Sanierung und Erweiterung Sportzentrum, Gstaad

2018
Sanierung und Erweiterung Sportzentrum
Sanierung und Erweiterung Sportzentrum

Gstaad hat sein Sportzentrum fit gemacht für die Zukunft. Neben dem Bau eines Wellnessbereichs wurde das Hallenbad-Tragwerk aus Holz umfassend saniert. Timbatec analysierte dessen Zustand und definierte die Sanierungsmassnahmen.

Das Projekt

Das Hallenbad Gstaad von 1971 ist die älteste Schwimmhalle der Schweiz mit einem Dreigelenkbogen-Tragwerk aus Brettschichtholz. Das Bad steht seit Längerem unter Denkmalschutz. Die Ausmasse der Konstruktion sind beeindruckend. Das Tragwerk besteht aus dreigelenkigen Bogenbindern mit Spannweiten von bis zu 34,2 Metern und Querschnitten zwischen 20 x 110 cm und 35 x 135 cm. Doch das Alter hat seine Spuren hinterlassen. Gebäudetechnik, die Abläufe sowie die Gebäudestruktur waren teilweise veraltet. Zudem waren Risse im Haupttragwerk des Daches entstanden. Timbatec erhielt den Auftrag, die Risse zu untersuchen. Sie wurden mit dem Tachymeter aufgenommen und dokumentiert. Dabei zeigte sich, dass gewisse Risse so tief waren, dass die Statik nicht mehr gewährleistet war. Festgestellt wurde auch eine zu hohe Belastung der Hauptträger in einzelnen Bereichen. Bei den Trägern war deshalb eine Risssanierung nötig. Die Risse wurden freigeschnitten, gereinigt, und um sie zu schliessen, wurde Klebestoff injiziert.

Die Bauweise

Um einzelne Binder zu verstärken, wurden Lamellen aus Brettschichtholz aufgeklebt. Zusätzlich wurde das Dach thermisch saniert. Die Bretterschalung zwischen den Bindern wurde abgeräumt, das Dach von innen gedämmt und mit einer neuen Schalung versehen. Timbatec war für die Qualitätssicherung der Sanierungsarbeiten und zudem für den Brandschutz beim Gesamtprojekt verantwortlich.

Die Herausforderung

Die Herausforderung war, das Erscheinungsbild mit dem unverwechselbaren Charakter nicht zu beeinträchtigen und dem Denkmalschutz Sorge zu tragen. Gleichzeitig mit der Sanierung wurde das Sportzentrum um einen 1300 m2 grossen Neubau mit Wellnessbereich erweitert. Die Gäste finden dort neben Fitnessräumen auch Saunen, ein Dampfbad und Erlebnisduschen.

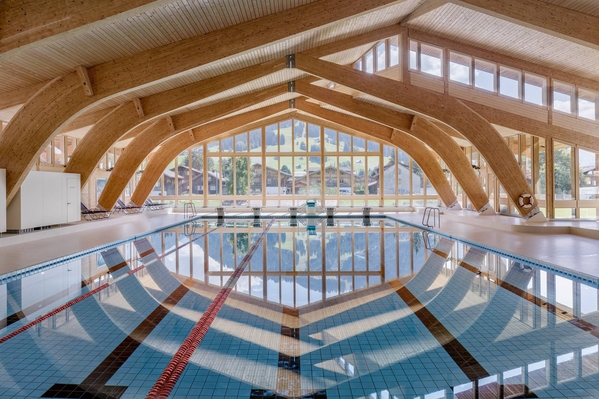

Beeindruckende Ausmasse: Tragkonstruktion des HallenbadsBeeindruckende Ausmasse: Tragkonstruktion des Hallenbads

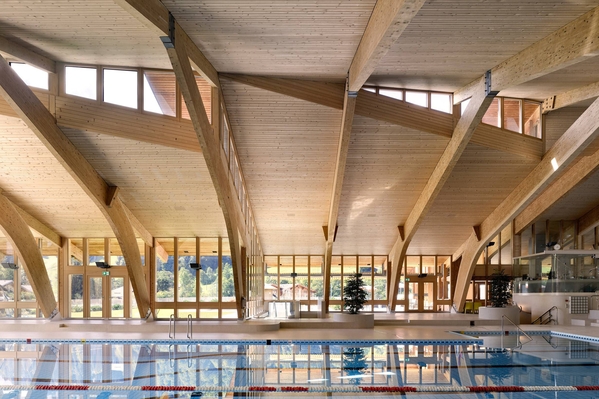

Zwischen den Bindern wurde das Akustiktäfer erneuertZwischen den Bindern wurde das Akustiktäfer erneuert

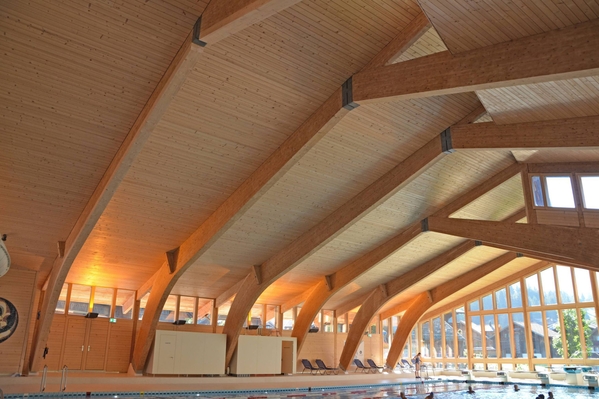

Der Träger ganz links ist mit Lamellen zusätzlich verstärktDer Träger ganz links ist mit Lamellen zusätzlich verstärkt

Detailansicht einer sanierten KlebstofffugeDetailansicht einer sanierten Klebstofffuge
Baudaten
  • - Sanierte, neu gedämmte Dachfläche 1'650 m2
  • - Sanierte Klebstofffugen an Bogenbinder 125 m
Planungsphasen
  • - SIA Phasen 31 - 51
Planungsleistungen
  • - Tragwerk und Statik
  • - Konstruktion
  • - Brandschutz
Zusatzkompetenzen
  • - Zustandserfassung Tragwerk (Rissaufnahme und Dokumentation mit Tachymeter)
  • - Brandschutz QSS2
  • - Fachbauleitung und Baustellenkontrollen
  • - Kostenschätzung
Auftraggeberschaft

Sportzentrum Gstaad AG3780 Gstaad
